道装置工程暖通空调管施工关键

2025-07-04 04:43:16休闲

摘自丨暖通南社。

通风空调:
(1)风管制造所选用的资料要契合防火要求。
防火风管的本体、结构、装置固定资料  、施工密封资料为不燃资料。暖通
复合风管的覆面资料为不燃资料,内部绝垫资料应为不燃或难燃B1级 ,管道工程关键且对人体无毒。装置
(2)风管体系的压力 。

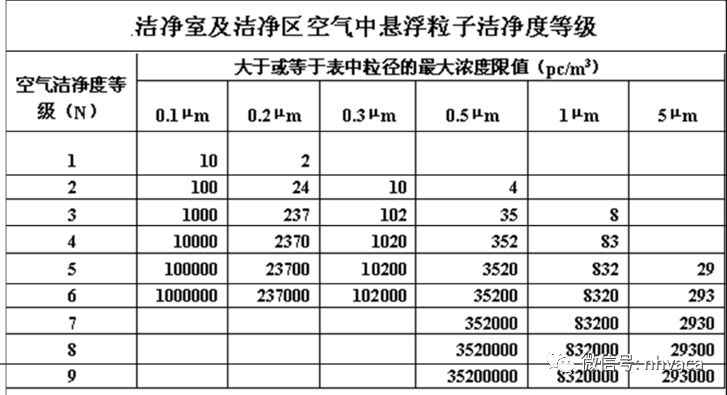

高压体系和ISO1~5级(联数规范100级以上)净化  体系 。
中压体系和排烟、除尘 、管道工程关键低温送风体系及ISO6~9级(美国联邦规范1000级以下)净化体系 。装置详见附表 :
风管风压不同其对风管法兰螺栓及铆钉孔距 、咬口办法 、拼接办法的要求不同。
(3)风管穿墙时要留意套管的设置 ,特别是穿越防火 、防爆墙及楼板时套管资料要大于等于1.6mm 。

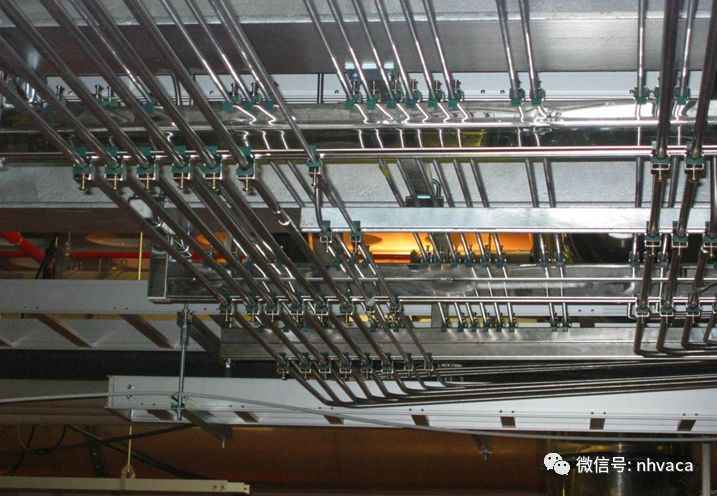

(4)风管支架装置  。
边长大于630mm的风管吊架 ,若选用膨胀螺栓固定且螺栓接受拉力时,最好每根设置2个及以上的膨胀螺栓 。
一切的型材不能选用氧一乙炔焰切开,也不能用氧一乙炔焰开孔 。
支架中的隔温垫要与支架型材杰出固定 。
(5)防火阀装置 。
留意装置方向 ,感温元件要在顶风侧 。
长边长或直径大于等于630mm时设独立支、吊架。
距防火分隔墙的间隔不该大于200mm。
体系装置结束后要做手动实验 。
防火阀的隔热资料要选用不燃资料 。
(6)空调通风设备装置。
组合式空调机要确保缝隙处的密闭。
设备的隔震办法齐备。
设备显露工作传动部件的安全防护。
(7)保温。
保温钉的设置数量要确保 。(8、10、16个/m。2 。)。
保温资料不能呈现“十”字拼缝。
保温资料应选用不燃及B1级难燃资料,但防火阀 、防火墙两边各200mm处,电加热器及前后800mm内有必要是不燃资料。
保温资料与支吊 、阀门 、法兰以及其它附件衔接的缝隙有必要紧密 。
支吊架处要设置具有必定强度的隔热资料 ,并采纳相应的防腐办法。
非闭孔资料要有防潮层 、防潮层的搭接不能小于30mm 。硬性资料要紧密不得有空地 。
立管的保温要留意顺水。软接处的绝垫和防潮也要引起留意。

管道施工:
(1)支 、吊架。
制造支、吊架的型材 ,不得用气割的办法下料,若现场施工有必要选用气割下料时 ,其切开面应打磨润滑。
不得运用气割的办法在型材上开孔 。
不锈钢管道其支架选用碳素钢时 ,其钢材外表应采纳防护办法(镀锌、镀铬或聚四氟乙烯隔垫)。
同一项目其支架制造的方法应尽或许共同。
不得运用设备,其它管道作为支架的组成部分。
不得将支架直接焊接在管道、管件或阀门上。
非金属式复合管道若选用金属支架时 ,应在管道与支架间加衬非金属垫或套管。
(2)套管装置 。
管道穿墙和楼板时要设置套管,穿楼板套管应高出地上20mm ,卫生间、厨房应高出50mm。
穿墙套管与管道之间的空隙要填阻燃密实资料,穿楼板套管与管道之间的空隙还要填防水油膏。
(3)管道衔接 。
镀锌管不得焊接 ,小于等于100的管道选用丝扣衔接,大于100mm的管道应选用法兰或卡套衔接 ,与法兰焊接处应二次镀锌 。
管道上运用的冲压弯头,其外径应与管道外径相同。
(4)保温 。
管道保温层支架的衔接要选用有必定强度和密度的保温资料  ,其与支架的固定办法有必要结实。
“Y”型过滤器的保温 ,在过滤网拆开口应设置便利敞开的保温办法 。
冷冻水管道上的阀门最好选用高颈阀门  ,以避免手柄结露。
保温层应紧密无缝隙 ,特别是管道与管件 、法兰 、阀门的衔接处要细心敷设。
非闭孔类保温资料要敷设防潮层,防潮层的搭接处要均匀,不能起皱 ,搭接宽度不得小于30mm 。
(5)管道标识 。
机房 、管道井及其他管道介质品种繁多且明露的管道要有管道标识。
管道标识要指明流向及标明介质称号 ,其色彩要契合规划要求,若规划无要求时 ,要按国家规范履行。

工程资料  :
1、通风空调 。
(1) 技能交底。
依据本企业实践对风管加工 、附件加工、风管体系装置 、设备装置及实验、调试阶段别离编制交底记载。
交底记载必定要有针对性,对本工程不触及 、不存在的事项,切不可写进交底内容中去。
交底记载是针对施工作业层,不要呈现“按规划要求”或按规范《   》GB×××等不详细的内容 。交底记载是针对施工作业层  ,不要呈现“按规划要求”或按规范《    》GB×××等不详细的内容 。
(2)资料质量证明 。
设备、资料合格证  、主材的质量证明文件有必要完全 、明晰 。
资料质量证明要附在资料报验单后边,报验单要注明出场时刻 、数量、质量状况并有监理工程师签字 。
设备 、资料合格证 、质量证明文件最好是原件 ,若有困难时 ,可在复印件上注明原件寄存处,并由原件寄存单位加盖红章(留意不要运用重复复印件 ,即已加盖图书印章后的复印件) 。
对触及消防安全的资料必定要有相应的证明文件,如保温资料的耐火实验陈述,排烟风机的消防检测合格证明等 。
(3) 施工进程文件。
留意文件的实在和有用性 。施工日志、荫蔽工程、质量验评等记载内容完全,时刻按施工次序一一对应。
荫蔽工程记载要翔实  ,要附简图,必要时可另附图纸 ,切不可呈现“见××号规划图”等字样 。
新工艺、新技能的运用是工程评比中的亮点和重要加分要素 。
做好设备的装置记载。
(4) 实验 、测验记载。
透光实验是针对低压体系(≤500Pa)的紧密性实验 ,记载中要标明营建漆黑环境的详细办法 ,检测工具的详细型号规范  ,不能呈现“低于36V ,大于100W的灯泡”等不详细的描绘 。
防火阀手动实验是确保防火阀装置质量并查验其运转牢靠的重要办法。
空调体系应别离进行夏日和冬天工况的调试。
电子、医药类建设项目要留意净化工程的要求,留意体系压力、铆钉距离、冲刷记载等要求 ,医药类还需契合GMP的规则,做好沉降菌检测。
2、管道。
(1) 资料 。
资料有必要要有质量证明文件(合格证或原料证明书),若质量证明文件是复印件则有必要标明原件的寄存地址及有寄存单位加盖的公章(红章)。
合格证及其他质量证明文件要附在资料报验单后 ,并标明数量。
日子给水管道及其管件及其他所触及的资料有必要由卫生检疫部分出具的契合日子饮用水检测实验陈述 。
镀锌钢管若在现场产生焊接时,有必要供给相应的二次镀锌有用证明(合同及质检证明)。
若选用无缝钢管时,要辨明其运用规模,适用运送流体介质的无缝钢管时要选用“流体介质用无缝钢管GB8163”,而不能运用“结构用无缝钢管GB8162” 。
消防产品要有消防部分出具的消防检测合格陈述 ,并留意其有用时刻(与收购时刻相吻合) 。
保温资料要有焚烧功能实验合格陈述 。
(2) 技能交底  。
对新工艺、新技能、新资料要做独自交底 。
交底内容要有针对性,一份交底记载所触及规模不易太广 。
依据企业内部的详细状况  ,针对简单呈现问题或简单被施工作业人员忽视的问题或技能要求较高的工序作专门交底,如预埋穿墙套管的制造;高层建筑笔直管道的固定;管道的冲刷计划 、调试计划 、大型设备的起吊计划等。
(3) 查验、实验记载。

装置前阀门的强度实验(1.5Pg)和紧密性实验(1.1Pg)。
管道焊缝外观查验记载,查看焊缝高度、咬边、裂纹 、气孔 、加渣等缺点。
管道强度实验记载数据实在 ,压降值不要呈现超压力表精度的数据 ,最好附有压力表校验记载。
非承压管道、排水管道灌水实验,满水15分钟后再补水调查5分钟  。
排水立管和水平干管应作通球实验,通球记载中要标明通球直径的数值 ,而不要写“大于管径的2/3” 。
消火栓试射记载 ,房顶或水箱间一处及首层二处消火栓做试射查看。箱式消火栓的栓口朝外 ,并不该装置在门轴侧 。
日子给水要取水样,送有关部分(最好是当地卫生检疫部分)检测 ,并出具契合饮用水规范的陈述 。
非承压管道、排水管道灌水实验,满水15分钟后再补水调查5分钟 。
排水立管和水平干管应作通球实验,通球记载中要标明通球直径的数值 ,而不要写“大于管径的2/3”  。
消火栓试射记载 ,房顶或水箱间一处及首层二处消火栓做试射查看 。箱式消火栓的栓口朝外,并不该装置在门轴侧。
日子给水要取水样 ,送有关部分(最好是当地卫生检疫部分)检测 ,并出具契合饮用水规范的陈述 。
